服务热线

15200015888

400-8677-868

喷泉设备厂家

产品分类

联系我们

河北永创嘉辉喷泉节水灌溉科技有限公司

手机:15200015888

电话:0311-89290983

展厅地址:河北省石家庄长安区丰收路81号鼎坚南区1排05号

公司地址:河北省石家庄经济技术开发区清源街8号

网址:www.hbpq.net

喷泉施工

您的当前位置: 首 页 >> 产品中心 >> 喷泉工程

喷泉施工

  • 所属分类:喷泉工程

  • 点击次数:
  • 发布日期:2019/05/06
  • 在线询价
  • 详细介绍

喷泉施工

    喷泉施工是一个多工种综合性工程,要求施工人员有较高技术素质,施工组织严密,管理严谨,施工中做好各项目相互交叉配合,平行搭接流水施工,避免返工、修补,减少重复用工。

    主要分部工程划分及施工顺序为水电预制工程—水电安装工程—水电程控调试。为保证按期竣工,各预制安装项目组织平行搭接流水施工,主要管道安装为自下而上的顺序进行,水电预制工程划分管道预制和电气预制两部分。

    1、施工技术措施

    1)管道预制部分为主管制圆:直主管、圆管定眼;眼位钻孔(DN15—DN25);大眼位气割(DN25以上);支管切料;支立管套丝;支架配件切料;配件钻洞;抱策加工;水泵法兰加工钻孔。

    技术要求措施:弯圆需放样、剪模制圆,直管定眼需先定管轴心线,定眼、冲眼、扩眼才能确保尺寸无误;支架加工需严格按标准管径加工,先制支架配件样件,然后再按样件套制,保证同一管径支架配件通用。确保安装支架用工量达到最低限度。必要时应做抽样检查,各预制工作完成后,均应作出技术检查和质量验收。

    2)本工程为特殊的水、电结构,分部工程划分及其施工顺序为水电预制工程—水电安装工程—水、电、程控调试,为保证按期竣工,各预制安装项目组织平行搭接流水施工,主要管道安装为自下而上的顺序进行。

    3)电气预制部分为灯架加工、控制屏加工拼装、底盘加工、接线箱加工。

    技术要求措施:控制屏加工拼装须符合喷泉的技术要求和相应的施工规范要求。原件线路组装完后,须经调试,各参数达到设计要求后,方能进入安装现场;接线加工完后须经防水试验,以检验其加工质量。


    2、安装工程:划分为管道安装、电气安装两部分。

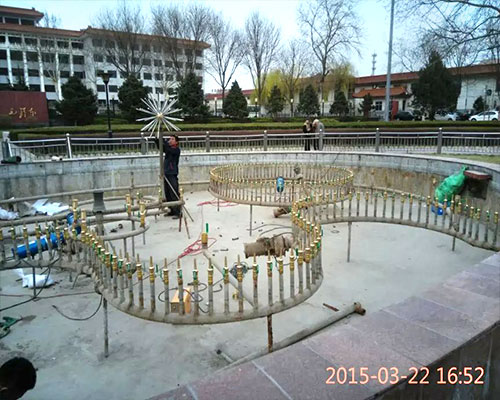

    1)管道安装施工工序:

现场放样—→支架底板安装—→标高测定—→临时用水用电

    技术要求措施:现场放样须做到将图纸放大到1:1,底板要固定牢固,标高须用水准仪测点,临时用电放线到机械设备,须做到避免管道压伤,漏电、配电箱须装漏电保护器,各项目安装须按样安装,管道须做到横平、竖直,支管焊接后引起的主管弧形须经整直,水泵安装须紧固,喷嘴安装时须做初步调试,管道油漆时,管道底面不得漏漆。

    2)电气安装施工工序:

    电缆铺设—→接线箱安装—→水泵、彩灯、电缆接线—→彩灯安装


    技术要求措施:电缆铺设必须松软,不得拉紧,过路时须做暗沟或穿钢管,铺设时须上下各铺设一层砖和黄沙(水池外),以免电缆受到损伤;彩灯安装时必须使其顶面与水面保持一定间距,(灯与水面距离为5cm);灯线、泵线、电缆线接线必须紧固、严密,泵线管道控制屏必须可靠的接地,各施工过程完成后,均应作技术检查和验收,做好隐蔽验收记录,放水做到工完清场。


    3)水、电、程控调试施工工序:

    水泵调试—→喷嘴调试—→灯光调试—→程控程序调试

    技术要求措施:所有水泵的正反转调试,喷嘴组合造型调试、灯光组合调试、程控效果的调试,这些都须按照设计效果进行调试不光要从近距离考虑,而且还要考虑到远距离的效果。


本文网址:http://www.hbpq.net/product/612.html

关键词:喷泉施工厂家,喷泉施工维修

上一篇:喷泉维修工程
下一篇:音乐喷泉维修

最近浏览:

在线客服
分享 一键分享
欢迎给我们留言
请在此输入留言内容,我们会尽快与您联系。
姓名
联系人
电话
座机/手机号码
邮箱
邮箱
地址
地址
